今晚,隨著世界軍人運動會開幕式的舉行,第七屆世界軍運會正式拉開帷幕。慷慨激昂的開幕式背后,天安智能有幸參與其中,全力助力開幕式的“保電”工作...
世界軍人運動會是國際軍事體育理事會主辦的全球軍人最高規格的大型綜合性運動會,每四年舉辦一屆,會期7至10天,是和平時期各國軍隊展示實力形象、增進友好交流、擴大國際影響的重要平臺,被譽為“軍人奧運會”。本屆軍運會在湖北省武漢市舉辦,來自109個國家的9308名軍人報名參加,中國人民解放軍體育代表團共派出406名運動員參賽。這是世界軍人運動會歷史上規模最大、競賽項目最多的一次運動會。
(軍運村)

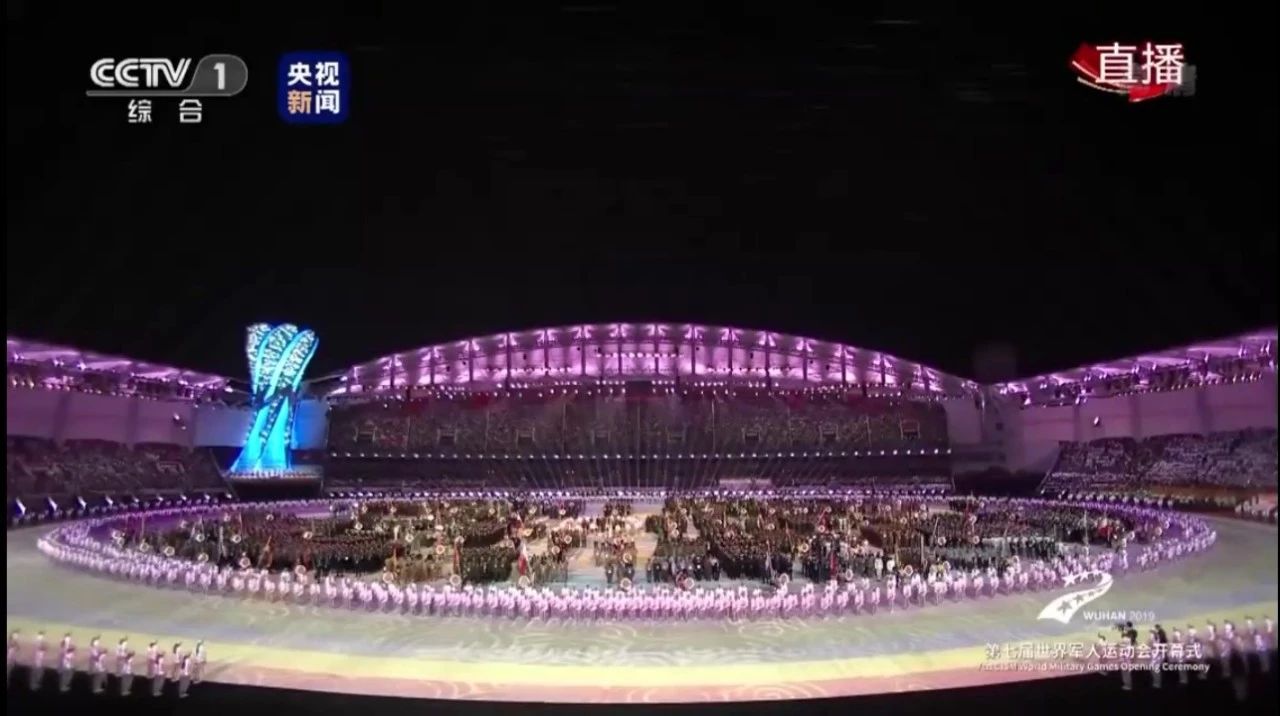

(軍運會開幕式現場圖)
今晚,以“創軍人榮耀、筑世界和平”為口號的第七屆世界軍人運動會在武漢體育中心主場館舉行開幕式。50多個國家防長、軍隊總長和各國駐華武官等要員出席開幕式,影響廣泛深遠。
(開閉幕式場館:武漢體育中心)
自6月11日起,天安智能積極投入到武漢體育中心開幕式供電工程的招標活動中,面對與奧運會同樣的“保電”要求,我們意識到此次軍運會的重大歷史意義,從投標開始就組建了精干的項目小組,負責為用戶提供安全、可靠的用電解決方案,在項目投標中獲得技術分第一名,一舉中標24臺(12組)IEMS預裝式智能變電站,拿下項目訂單。
軍運會項目交期緊、任務重,賽事規格等同于奧運會,為保障整個場館開幕式期間的安全、可靠用電,憑借的是我們豐富的輸配電行業經驗、專業的技術方案和優質的產品質量。

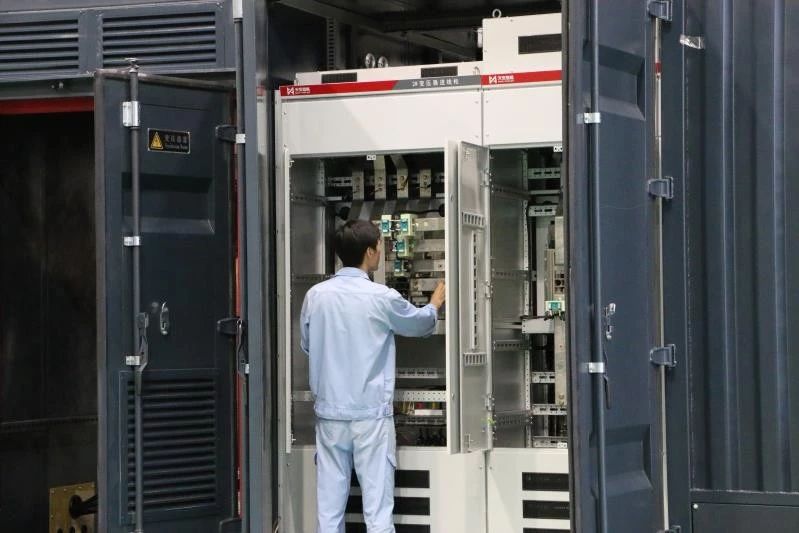

(天安智能軍運會項目現場圖)
那么,我們是如何實現在軍運會上的“超強保電“的呢?讓小編為大家詳細解讀一下:
軍運會項目從合同簽訂到交貨,給我們的時間比常規的項目生產時間縮短了整整三分之一,如此緊張的交貨期意味著我們必須打破常規,在各環節上各加合理、科學地安排時間,做到分秒必爭。在與時間賽跑的同時還要保證質量,面對國家級的任務,面對這一挑戰,我們迎難而上,為這一盛會貢獻力量!為國家榮譽而奮斗!

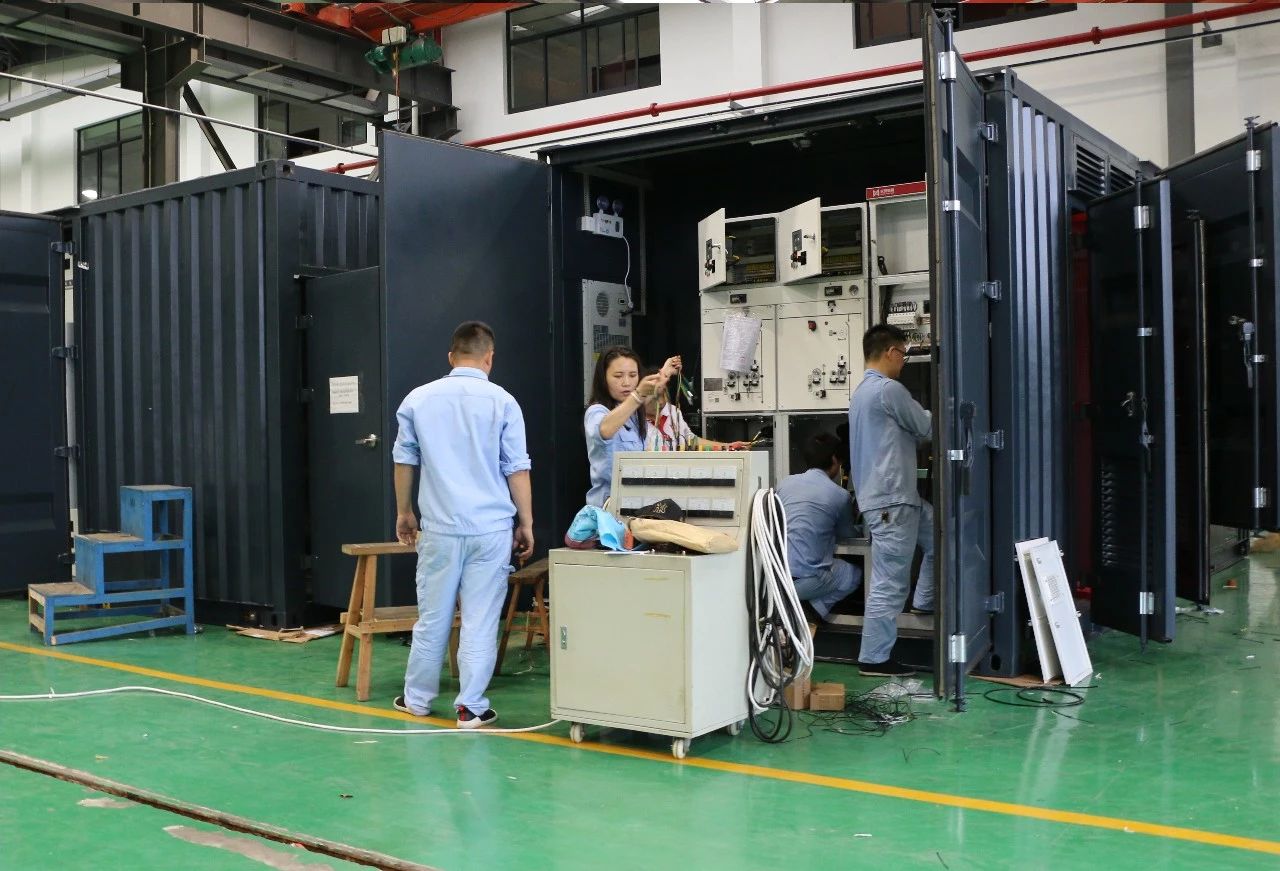

(蔣志龍董事長、軍運會項目負責人錢琮與技術人員現場合影)
接到任務后,天安智能組織召開了專題會議并成立了以董事長蔣志龍先生為組長的軍運會項目小組,為在規定的時間內完成產品交付,項目的技術及設計團隊憑借多年積累的豐富的輸配電設備研發、設計經驗,反復討論了原設計的“2臺自動切換控制器+5臺低壓框架斷路器”的自動切換模式,提出了更優的“1臺PLC控制器+4臺低壓框架斷路器”新模式。新模式的設備數量更少、控制邏輯更簡潔、供電可靠性更高,新方案獲得了業主與設計院的一致認可。

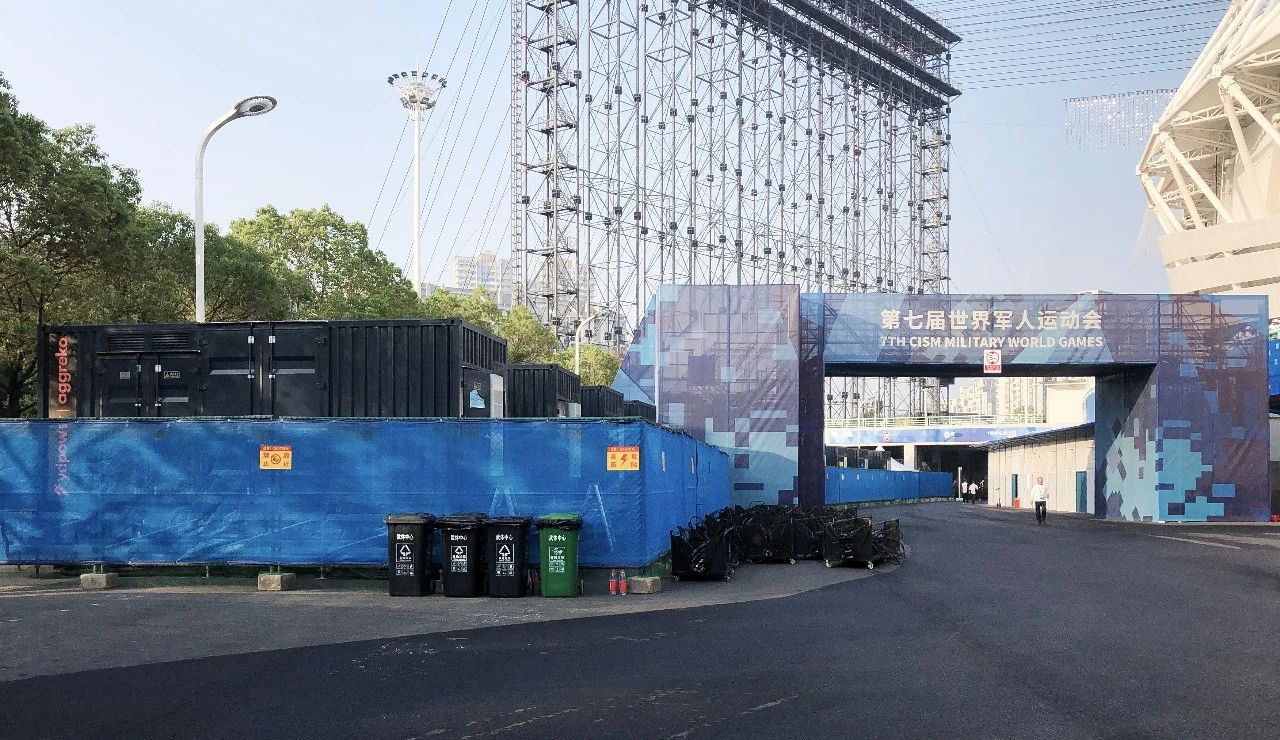

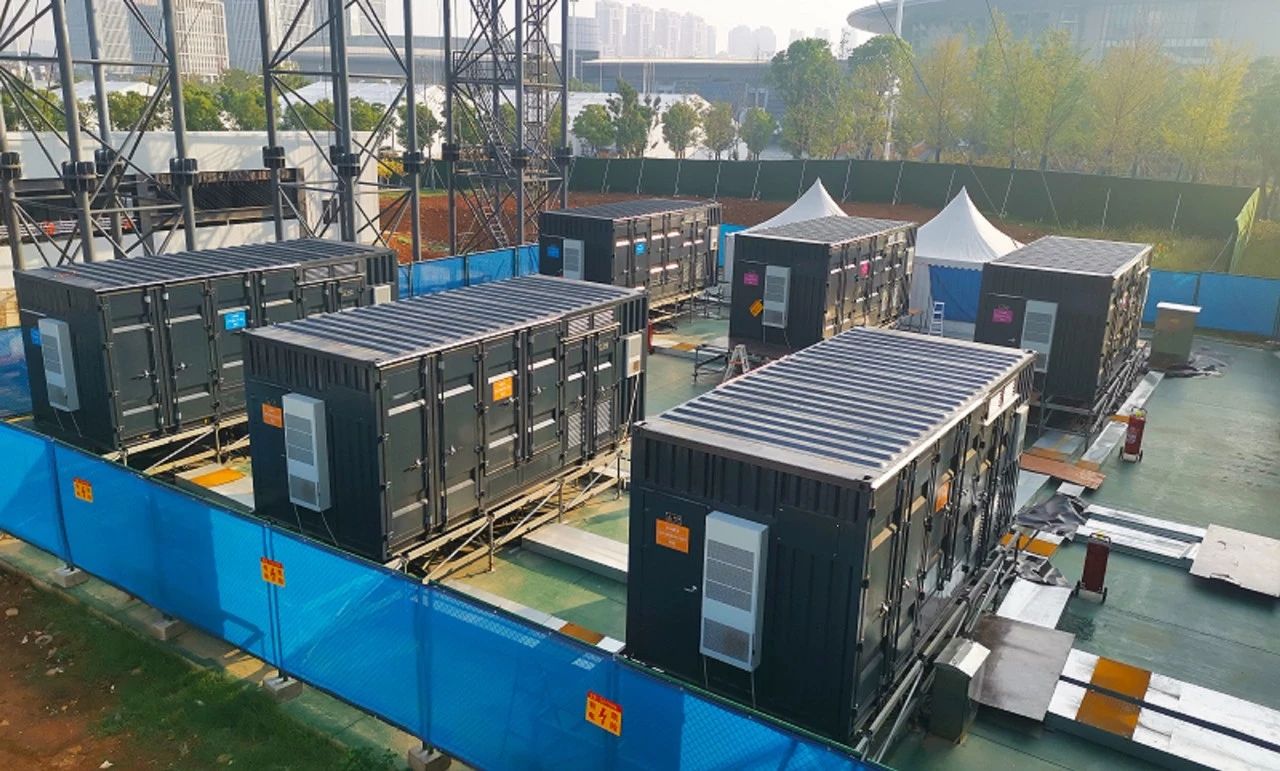

(軍運會預裝式智能變電站安裝現場)
由于本項目交期太緊,為了減少總的設計時間,團隊提前優化了所有預裝式智能變電站的一次方案,向標準化靠攏,減少方案數量以縮短設計時間提高設計質量。同時方案數量的減少,為后期的制造、試驗、運行、維護提供了極大的方便。

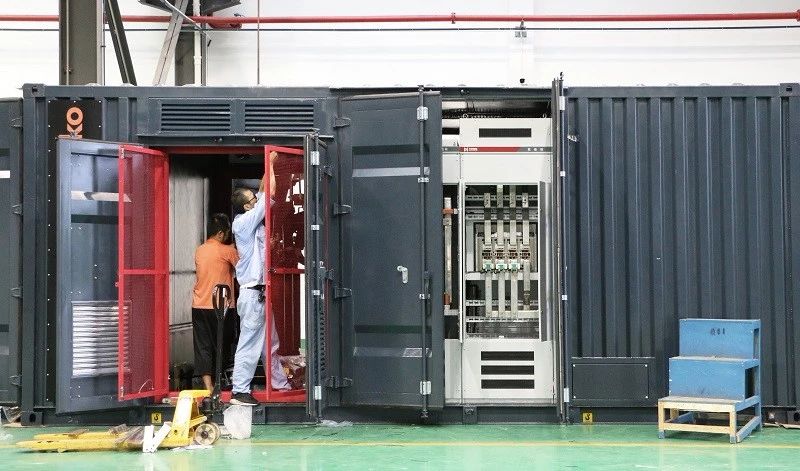

(天安智能生產車間現場圖)
考慮到軍運會開用電負荷大(變壓器總容量為22400kVA),對供電質量、供電可靠性的要求極高。因此,我們配置了三路來自不同變電站的10kV電源為開幕式供電。三路10kV電源經中心配電后為南北舞臺、燈光、音響、威亞、投影、水效等24臺(12組)IEMS預裝式智能變電站提供可靠的10kV電源。同時還配備了12組等容量發電機組和若干組大容量UPS,實現了幾種電源之間的快速無縫切換,確保開幕式期間用電的絕對安全、可靠。
(天安智能生產車間現場圖)
在公司各部門緊密配合下,我們成功克服了工序復雜、交叉作業繁瑣、工期緊張等諸多不利因素,在生產過程中嚴格對關鍵工序、施工難點部位進行把控,使質量、進度、安全處于受控狀態。在產品按時達到現場并安裝后,憑借過硬的質量,產品順利通過了當地供電部門的現場交接試驗,并提前2天送電,獲得了武漢市政府和組委會有關部門領導的高度評價!
(天安智能生產車間現場圖)
從接到訂單到今晚保障開幕式用電順利完成,這是公司上下共同努力的成果。天安智能將繼續堅持“人無我有,人有我優,人優我精,人精我專”的科技發展戰略方針,大膽創新,開拓進取,繼續為中國的經濟增長和社會發展做出貢獻。
